Cùng đi có Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên, Bộ trưởng Bộ Giao thông vận tải Nguyễn Văn Thắng, Bộ trưởng Bộ Tài nguyên và Môi trường Đặng Quốc Khánh, Bí thư Tỉnh ủy Hà Tĩnh Hoàng Trung Dũng, lãnh đạo các bộ, ngành, cơ quan Trung ương, địa phương, Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Truyền tải điện (EVNNPT), các ban quản lý, chủ đầu tư, nhà thầu các dự án.
Cùng ngày, Phó Thủ tướng và đoàn công tác đã đi kiểm tra thực địa việc triển khai các dự án cao tốc đoạn Diễn Châu - Bãi Vọt và Bãi Vọt - Hàm Nghi, dự án đường dây 500kV mạch 3 Quảng Trạch - Phố Nối; tặng quà, động viên cán bộ, công nhân, người lao động đang làm việc trên công trường các dự án.
Tại cuộc họp, các đại biểu đã báo cáo về tình hình giải phóng, bàn giao mặt bằng, thi công các dự án; nêu các khó khăn, vướng mắc, các nhiệm vụ, giải pháp thời gian tới và các đề xuất, kiến nghị.
Dự án đường dây 500kV mạch 3 kéo dài gồm 4 dự án thành phần, có chiều dài 519 km nối từ Quảng Trạch (Quảng Bình) tới Phố Nối (Hưng Yên) với tổng vốn đầu tư khoảng 23.000 tỷ đồng (gần 1 tỷ USD). Các dự án này đều khởi công tháng 10/2023 và tháng 1/2024.
Đường dây này được Thủ tướng Phạm Minh Chính yêu cầu phải hoàn thành vào tháng 6/2024, để tăng cung ứng điện cho miền Bắc, tránh tình trạng thiếu điện cục bộ như cao điểm hè năm 2023.
Theo báo cáo của EVN, sau chuyến kiểm tra của Thủ tướng Chính phủ trong hai ngày 27-18/1 vừa qua, công tác thi công được triển khai đồng loạt trên toàn tuyến; nhiều khó khăn, vướng mắc cũng đã được các đơn vị phối hợp giải quyết.

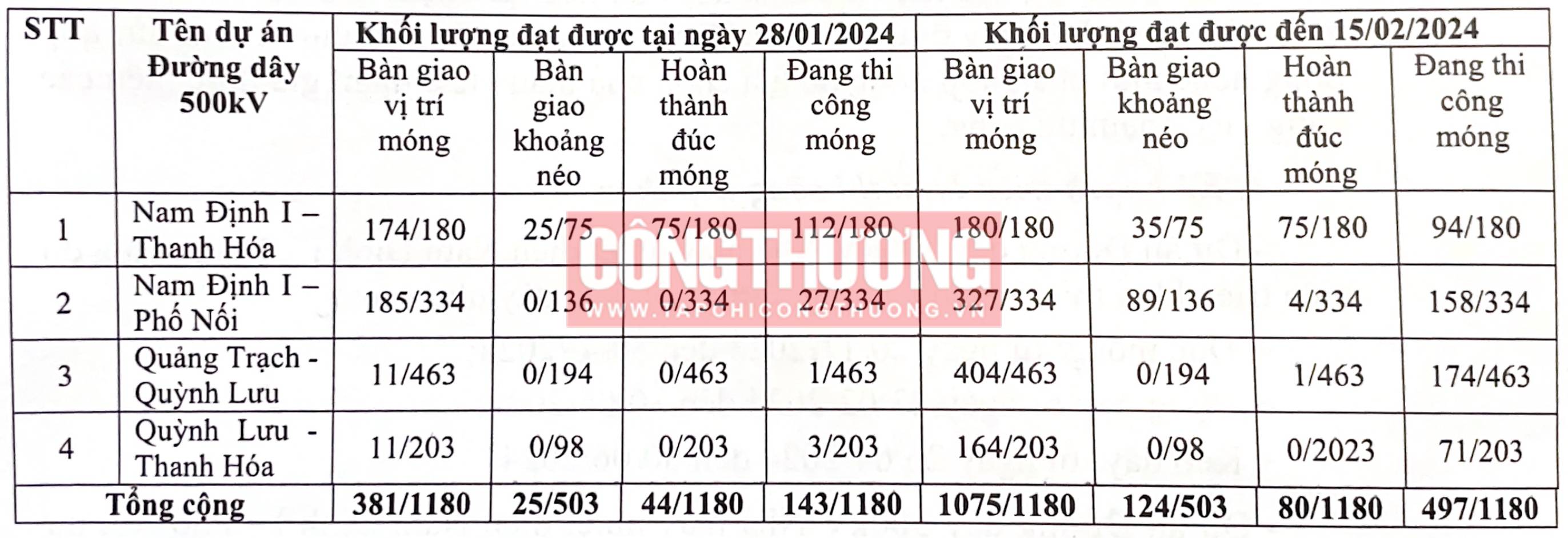

Đến nay, tổng cộng đã thực hiện bàn giao mặt bằng được 1.114/1.180 (94%) vị trí móng cột. Toàn bộ dự án có 226 gói thầu, đến nay cơ bản đã được ký hợp đồng (chỉ còn 4 gói thầu đang tiến hành nốt thủ tục trong vài ngày tới).

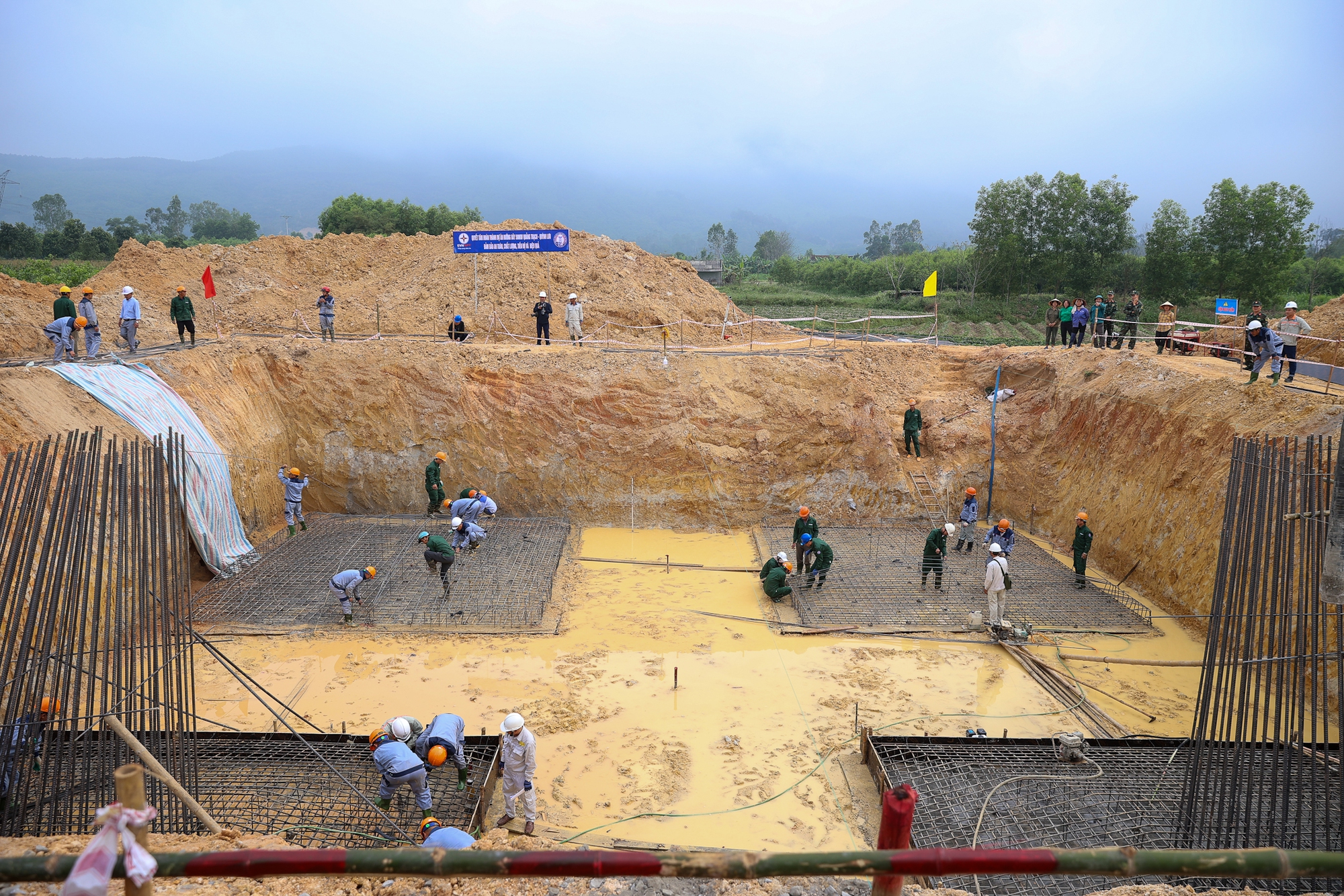

Riêng từ ngày 28/1 đến hết ngày 16/2/2024 đã hoàn thành đúc móng thêm 38 vị trí, triển khai thi công thêm 421 vị trí móng; bàn giao thêm 733 vị trí móng cột.
Tuy nhiên, vướng mắc lớn nhất hiện nay với dự án là thủ tục chuyển đổi đất rừng, quy định tác động vào rừng để mở đường tạm phục vụ thi công của từng dự án thành phần; công tác thi công có những khó khăn về huy động máy móc thiết bị…
Kết luận cuộc họp, Phó Thủ tướng Trần Hồng Hà nhấn mạnh mục tiêu của chuyến kiểm tra và cuộc làm việc là để tiếp tục triển khai chỉ đạo của Thủ tướng Chính phủ, tăng cường phương thức các thành viên Chính phủ về làm việc với địa phương, gắn kết chặt chẽ hơn giữa Trung ương và địa phương, phối hợp đồng bộ, hiệu quả hơn giữa các cơ quan trong triển khai các dự án trọng điểm của quốc gia theo tinh thần khó khăn ở đâu thì tháo gỡ ở đó, vướng mắc ở cấp nào thì cấp đó giải quyết. Sau cuộc họp, Phó Thủ tướng và các bộ, ngành sẽ báo cáo đầy đủ với Thủ tướng Chính phủ.
Phó Thủ tướng Trần Hồng Hà cho rằng đã có những tiến bộ, chuyển biến tích cực trong triển khai các dự án nhờ sự chỉ đạo quyết liệt của Chính phủ, Thủ tướng Chính phủ, sự trách nhiệm, cố gắng của các bộ, ngành, địa phương, cơ quan, chủ đầu tư, ban quản lý dự án, nhà thầu và đội ngũ cán bộ, công nhân, người lao động tham gia các dự án.
Thay mặt Chính phủ, Phó Thủ tướng ghi nhận, biểu dương, đánh giá cao nỗ lực của các chủ thể liên quan, đặc biệt là của cấp ủy, chính quyền 3 tỉnh Nghệ An, Hà Tĩnh, Quảng Bình và sự ủng hộ của người dân 3 tỉnh để việc giải phóng mặt bằng các dự án đạt kết quả cụ thể.
Các dự án trong quá trình triển khai có nhiều khó khăn, vướng mắc nhưng đến nay đã lấy lại được tiến độ, đang tăng tốc, khối lượng công việc đã làm được là rất lớn. Với khí thế trên công trường, Phó Thủ tướng nhận định các dự án có thể đạt được mục tiêu đã đề ra. Tuy nhiên, vẫn tồn tại những khó khăn, vướng mắc để đáp ứng tiến độ rất gấp của các dự án.
Phó Thủ tướng yêu cầu các bộ, ngành, địa phương, cơ quan, chủ đầu tư, đơn vị thi công, tư vấn giám sát... tiếp tục triển khai nghiêm túc, hiệu quả các chỉ đạo của Thủ tướng Chính phủ với các dự án cao tốc và đường dây 500kV mạch 3, theo đúng tinh thần "chỉ bàn làm, không bàn lùi, ăn tranh thủ, ngủ khẩn trương, vượt nắng, thắng mưa, làm việc 3 ca, 4 kíp, xuyên lễ, xuyên Tết", bảo đảm tiến độ, chất lượng, kỹ thuật, mỹ thuật các dự án, bảo đảm an toàn, vệ sinh, môi trường, phòng, chống tham nhũng, tiêu cực, lãng phí. Các địa phương chú trọng bảo đảm an ninh, an toàn nơi triển khai dự án.
Các bộ, ngành, cơ quan liên quan cùng với chủ đầu tư, nhà thầu phối hợp chặt chẽ, hiệu quả với các địa phương sớm hoàn thành giải phóng, bàn giao mặt bằng cho dự án cao tốc và đường dây điện theo tiến độ đã giao. Bộ Tài nguyên và Môi trường nghiên cứu, có hướng dẫn chung cho các địa phương với các trường hợp gặp khó khăn khi xác định chủ sử dụng đất.
Phó Thủ tướng cũng chỉ đạo xử lý các vướng mắc liên quan tới di dời công trình hạ tầng kỹ thuật, trong đó có công trình đường điện cao thế (Bộ Công Thương chỉ đạo EVN phối hợp chặt chẽ với địa phương, đơn vị liên quan để làm việc này).
Bộ Xây dựng hướng dẫn phương pháp xác định giá vật liệu tại mỏ để các địa phương công bố giá làm cơ sở để các chủ đầu tư phê duyệt giá thanh toán cho nhà thầu thi công cao tốc, trong đó có vật liệu mới là cát biển.
Riêng với đường dây 500kV mạch 3, Phó Thủ tướng yêu cầu chủ đầu tư, nhà thầu thực hiện nghiêm ý kiến chỉ đạo của Thủ tướng Chính phủ về việc làm việc với cấp ủy, chính quyền địa phương để huy động nhân lực, vật liệu tại chỗ trong quá trình thi công. Bộ Tài nguyên và Môi trường được giao sớm trình Thủ tướng điều chỉnh chỉ tiêu sử dụng đất công trình năng lượng cho các địa phương.
Phó Thủ tướng yêu cầu các cơ quan tiếp tục nỗ lực, phát huy trách nhiệm cao nhất, vì đất nước, vì nhân dân, phấn đấu hoàn thành các công trình đúng tiến độ, trong đó có một số công trình vào dịp kỷ niệm 50 năm giải phóng miền Nam, thống nhất đất nước (30/4/2025).
CT
